临危受命 实干破局 —— 建华区高标准农田整改工程攻坚纪实
2024年实施的建华区高标准农田项目整改任务,是一场直面 “烂尾” 难题、承载政治责任的硬仗。原项目存在电杆埋深不足、纹裂严重,倾斜杆无有效拉线,低压电缆敷设缺失且绝缘不合格,配电箱规格不达标等多重质量隐患,加之整改时期特殊、无人敢接,任务艰巨程度超乎想象。金福公司勇挑重担、迎难直上,自 7 月 17 日进场以来,不计成本*垫付设备费、材料费、人工费,在农业农村局与街道办的全力配合下,顶着盛夏酷暑与紧张工期,向 8 月 20 日机井全部送电出水的目标全力冲刺,期间市委专门成立督导组开展全过程专项督导,区领导牵头带队,纪委、督查办全程一线驻点跟进,每日现场调度推进、监督检查,金福公司以规范施工、*推进赢得认可,用实干啃下硬骨头。
项目启动之初,并未直接开展拆除作业,而是坚持 “科学研判在前、精准施策在后”。金福公司第一时间组建由技术骨干、行业专家构成的专项评估组,深入现场开展*工程质量鉴定,通过实地勘测、数据检测、技术论证等多维度核查,*梳理原有施工存在的质量短板与不合格点位,逐一建档、明确症结。在此基础上,评估组与设计团队同步联动,结合农田实际耕种需求、地质条件及未来管护标准,精准划定拆除范围、制定安全拆除方案,同步细化新建工程的核心技术参数与施工规范。

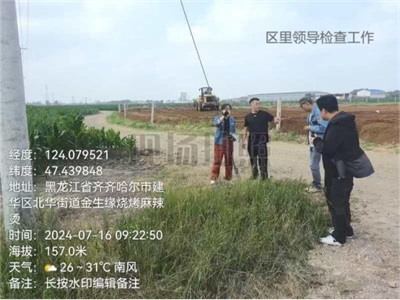

施工期间,金福公司建立“每日常态化汇报” 机制,每日向市委督导组、区领导专题报送工程进度台账,详细说明当日施工进展、节点完成情况及需协调解决的问题,确保上级实时掌握项目动态。领导层面更是坚持 “全程紧盯、一线督办”,不仅常态化深入施工现场巡查督导,实地核查工程质量、施工安全及进度落实情况,更主动带队赴核心设备生产厂家开展实地考察,从生产工艺、质量管控、供货周期等多方面严格筛选合作方,严把设备源头关。以 “事无巨细、一抓到底” 的督导力度,推动材料优、设备良、进场顺,为项目高标准推进筑牢坚实后盾。

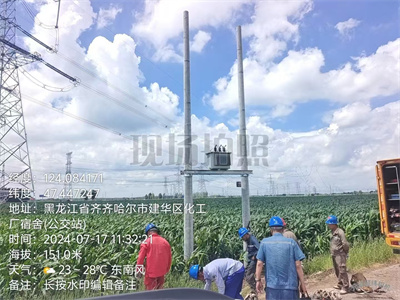

一、旧变台拆除:清障破局 重整根基
为破解“设计周期长、施工等待久”的难题,项目创新采用“边设计边施工”的*推进模式:设计团队根据现场鉴定结果分段输出施工图,对已明确整改方向的区域,施工队伍同步进场开展拆除作业;针对施工中发现的新问题,技术组、专家组与设计团队即时现场会商,动态优化设计方案、调整施工细节,实现 “设计不脱节、施工不停步”。这种“鉴定 - 设计 - 施工” 无缝衔接的推进机制,既保障了工程质量的精准把控,又大幅压缩了项目周期,以科学统筹与实干担当为高标准农田建设筑牢基础。

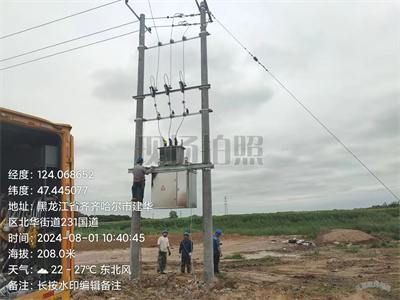

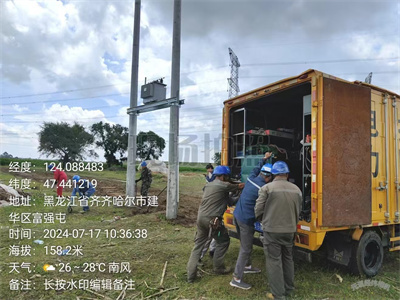

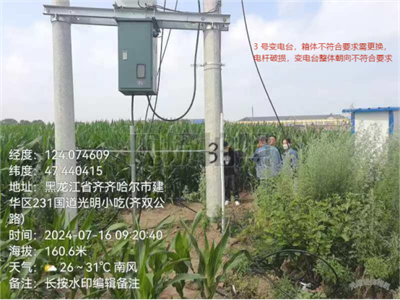

原项目17个变台存在多处安全隐患,部分电杆倾斜、拉线失效,拆除过程需严防设备坍塌、线路误碰等风险。此时正值盛夏,高温炙烤着施工现场。施工人员身着厚重防护装备,对旧变台分段拆解,一边联合技术团队实地勘察现场地形、管线分布,同步绘制初步整改设计草图。面对部分锈蚀严重、连接牢固的构件,团队采用人工配合机械的方式精准作业,同时妥善清运建筑垃圾,为后续施工扫清障碍。短短数日,17 个旧变台全部拆除完毕,以*行动拉开整改序幕。

二、换杆扶正:筑牢骨架 强基固本

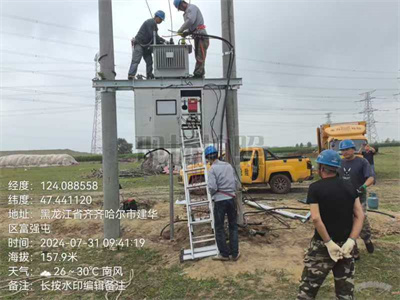

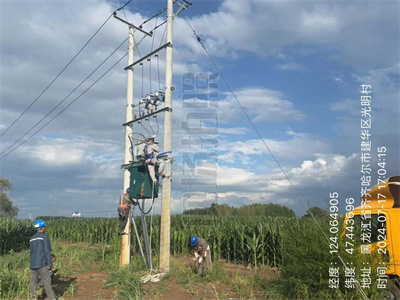

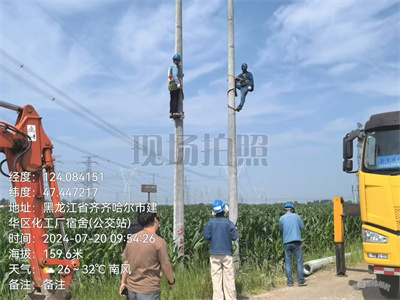

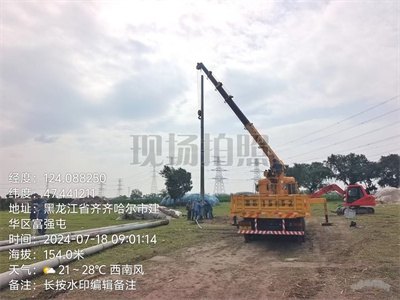

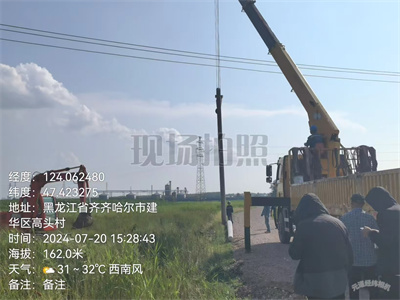

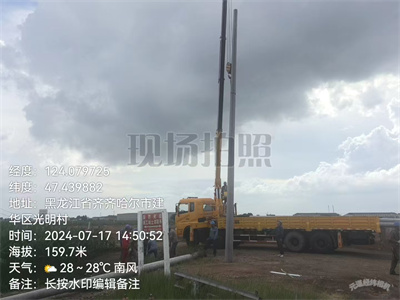

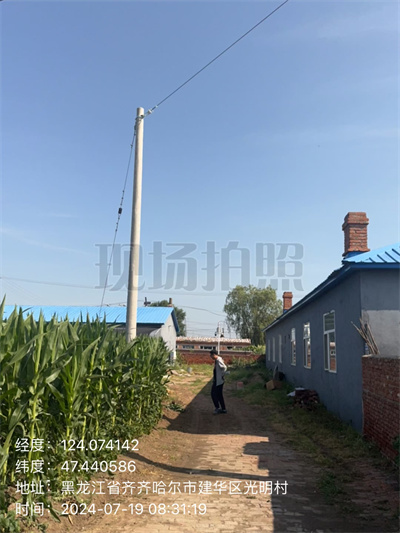

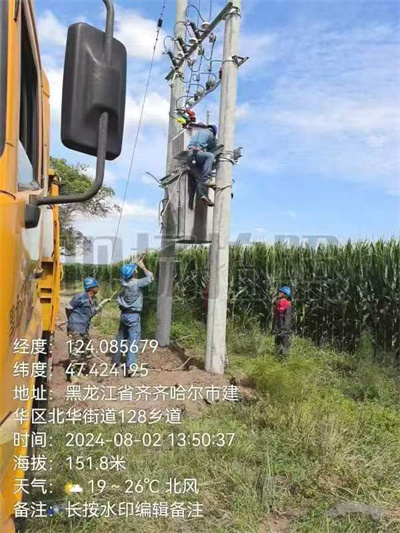

电杆质量问题是整改核心难点之一,50 余基原有电杆存在埋深不足、纹裂、倾斜等问题,直接影响线路安全稳定。为赶工期、保质量,施工团队科学划分作业小组,同步推进旧杆拆除与新杆组立。盛夏烈日下,施工人员顶着近 40℃高温,先开挖符合标准的基坑,再吊装新电杆精准就位,严格把控埋深与垂直度。针对需增设拉线的点位,团队实地勘测受力情况,规范设置拉线并紧固到位,彻底解决电杆倾斜隐患。汗水浸透工装、皮肤晒得黝黑,大家始终坚守岗位,让 50 余基新电杆稳稳矗立,为工程筑牢安全骨架。

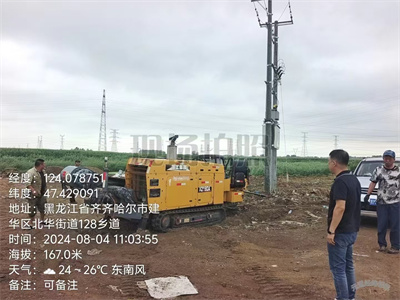

三、顶管穿线接线:攻坚克难 *布线

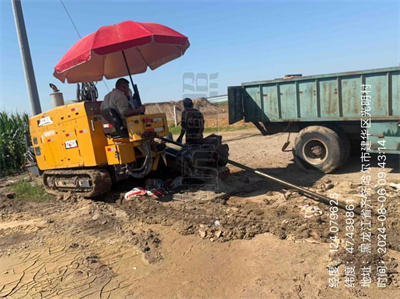

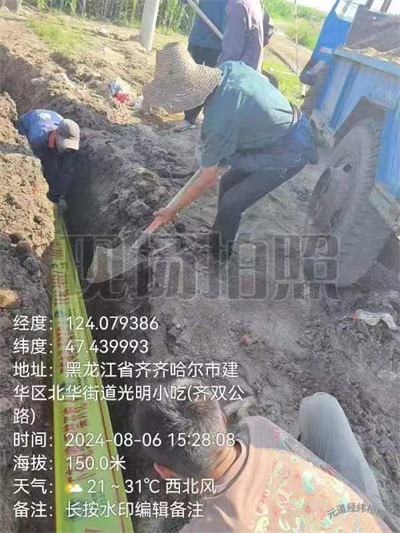

低压电缆敷设是整改关键工序,原项目电缆敷设不足且绝缘不合格,需重新敷设 12000 余米电缆。为节省工期、减少对农田的破坏,公司果断采用非开挖式顶管技术。盛夏的农田里,顶管设备轰鸣作响,施工人员在闷热环境中操作机械,精准控制顶管方向与深度,避免触碰地下管线。电缆敷设阶段,大家顶着酷暑拖拽沉重电缆,逐段进行绝缘测试,确保每一段电缆都符合安全标准。接线环节更是精益求精,施工人员在高温下凝神专注,规范对接每一处接口,反复检查确保连接牢固、绝缘达标,用专业与细心攻克布线难题。

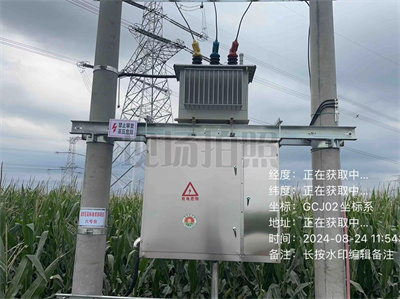

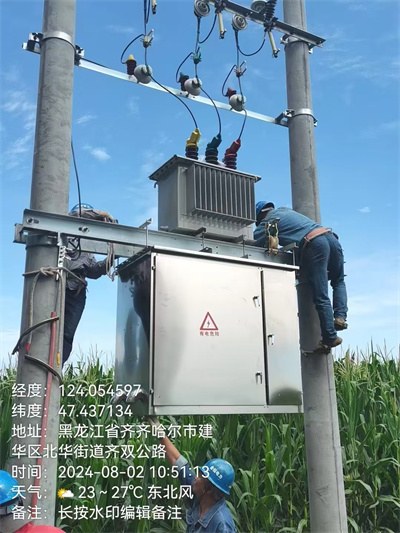

四、安装 JP 柜:精准适配 筑牢保障

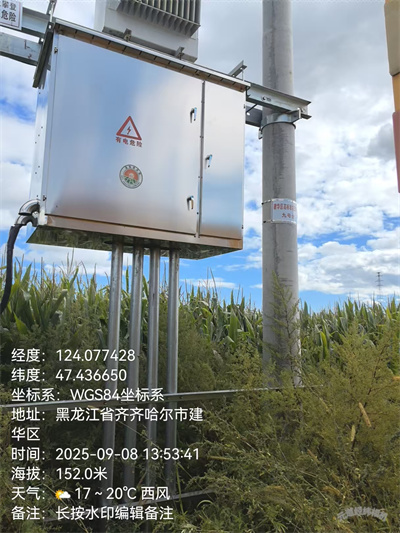

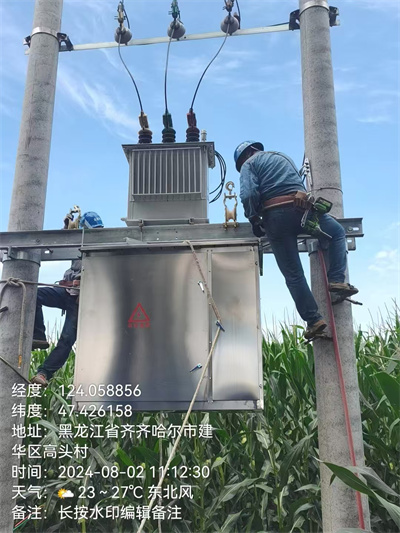

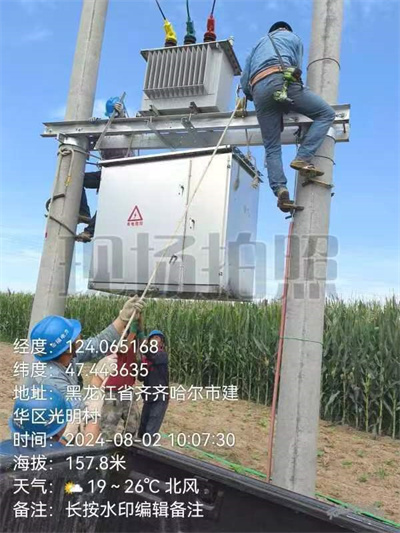

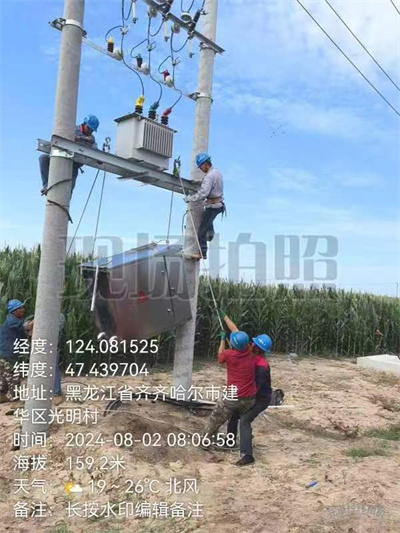

原项目 JP 柜存在规格不符、性能不达标等问题,需更换 21 台新 JP 柜。为确保设备适配工程需求,施工团队提前核对设备参数,在村委会借用的仓库内完成设备清点、调试。安装现场,施工人员顶着烈日搬运、吊装 JP 柜,精准固定在指定位置,再逐一进行接线、调试,确保柜体接地良好、保护功能正常。面对高温天气对设备性能的考验,团队在安装后进行多次通电测试,及时排查解决各类问题,让 21 台新 JP 柜全部达到运行标准,为电网安全运行筑牢保障。

五、安装井房配电箱:精细施工 完善终端

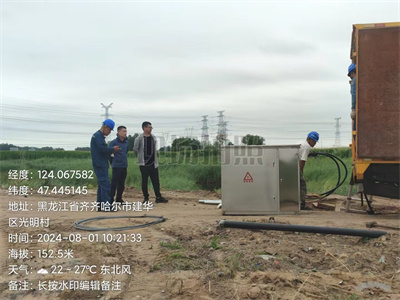

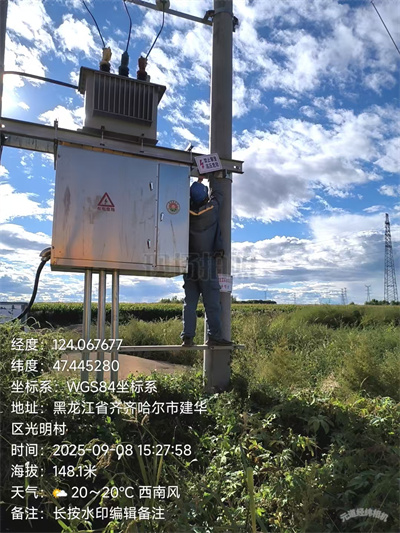

机井房内 47个配电箱需全部更换安装,原配电箱规格不够、二次引下线未塑封等问题,直接影响机井正常运行。施工人员穿梭于各个机井房,在狭小闷热的空间内作业,先拆除旧配电箱,再根据机井用电需求,精准安装新设备并规范接线。针对二次引下线未塑封的问题,团队统一进行塑封处理,提升线路绝缘防护等级。每安装完一台,都进行通电测试,确保配电箱运行稳定、操作安全,用精细化施工完善每一个用电终端。
六、安装警示牌:规范标识 防范未然
工程收尾阶段,安全警示牌安装成为重要一环。为提升现场安全警示*,施工人员顶着酷暑,在电杆、JP 柜、机井房等关键位置,逐一安装安全警示牌。大家仔细核对警示牌位置与高度,确保醒目易见,内容涵盖用电安全、设备警示等关键信息,有效防范安全风险。从线路沿线到设备周边,一块块警示牌整齐排列,成为工程安全运行的 “提醒哨”,也为后续运维管理提供了便利。
从 7 月 17 日进场到 8 月 20 日送电,短短 34 天,金福公司在政治责任重、工期紧张、高温酷暑的多重考验下,不计成本*垫付资金,圆满完成各项整改任务。农业农村局与街道办的全力配合,解决了占用农田、借用仓库等实际难题,为施工保驾护航。项目团队不畏酷暑、日夜奋战,用实干破解 “烂尾” 困局,用担当践行承诺,不仅让建华区高标准农田实现机井全部送电出水,更彰显了金福公司敢打硬仗、善打胜仗的硬核实力与责任担当。
